Bello, septiembre 3 de 2025
N°2196
- Desde este miércoles 3 de septiembre de 2025 cerraremos parcialmente la calle 50, entre las carreras 81 y 81A, y de manera total la carrera 81A, entre las calles 50 y 51, con el fin de avanzar con las obras de la red de energía para el proyecto, en el barrio Calasanz.
- También cerraremos parcialmente la calzada norte de la calle 50 (Av. Colombia), entre las carreras 81A y 81B, específicamente en el costado norte.
- Durante las actividades constructivas en la calle 50 (Av. Colombia) garantizaremos la circulación parcial de vehículos y para el cierre total, habilitaremos desvíos.
- Tendremos señalización y auxiliares de tránsito en la zona intervenida para orientar a conductores y comunidad en general.

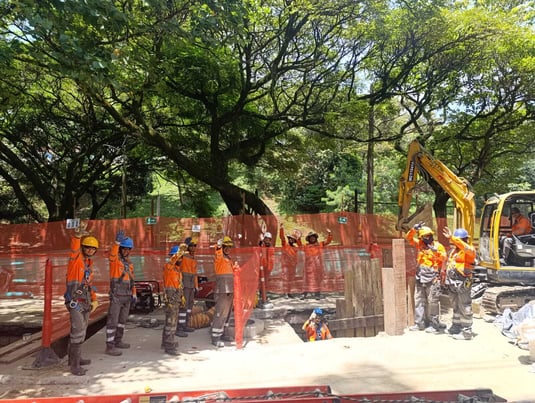

Seguimos avanzando con las obras para la construcción del Metro de la 80 en el occidente de Medellín. Una de las principales actividades que desarrollamos actualmente es la construcción de la red subterránea de energía que va desde la subestación de EPM hasta la avenida 80, en el barrio Calasanz. Esta actividad presenta un 56 % de avance, que corresponde a 440,57 metros intervenidos con la instalación del banco de ductos o red de tubería que conducirá la energía a la futura línea de movilidad.
Desde este miércoles 3 de septiembre de 2025, continuaremos con un nuevo tramo de obra en el barrio Calasanz. Esto implicará cierres viales y la habilitación de desvíos para las rutas de buses y demás vehículos que se movilizan por la calle 50 (Av. Colombia).
Es importante mencionar que, desde el 26 de junio de 2025 iniciamos con las intervenciones en la calzada sur de la calle Colombia, a la altura de la carrera 81A, y en octubre del mismo año continuamos en la calle 50A hasta la carrera 84, cerca de la Urbanización Paysandú.
El 26 de mayo de 2025 realizamos trabajos en la calle 50 (Colombia), entre la carrera 81B y el cruce con la carrera 82; y desde el 14 de julio avanzamos en la calle 50 (Av. Colombia), entre las carreras 80 y 81B, así como en la calle 50A, entre las carreras 82 y 83.
Para este nuevo tramo de intervención, que inicia este miércoles 3 de septiembre de 2025, las actividades se concentrarán en la calle 50, entre las carreras 81 y 81B, así como en la carrera 81A, entre las calles 50 y 51, en sentido oriente–occidente.
Estos nuevos cierres los realizaremos las 24 horas del día de manera temporal. Durante los cierres parciales mantendremos la circulación vehicular en la zona, sin embargo, cuando implementemos el cierre total de la calzada, las rutas de buses y demás vehículos deberán tomar la calle 51 y luego la carrera 81, que habilitaremos como vía alterna para circular por el sector.
Para estas intervenciones contamos con planes de manejo de tránsito aprobados por la Secretaría de Movilidad de Medellín, los cuales permiten minimizar los impactos en la movilidad del sector y garantizar la seguridad de todos los actores viales durante el desarrollo de las obras.
Dirección de Comunicaciones - Metro de Medellín
